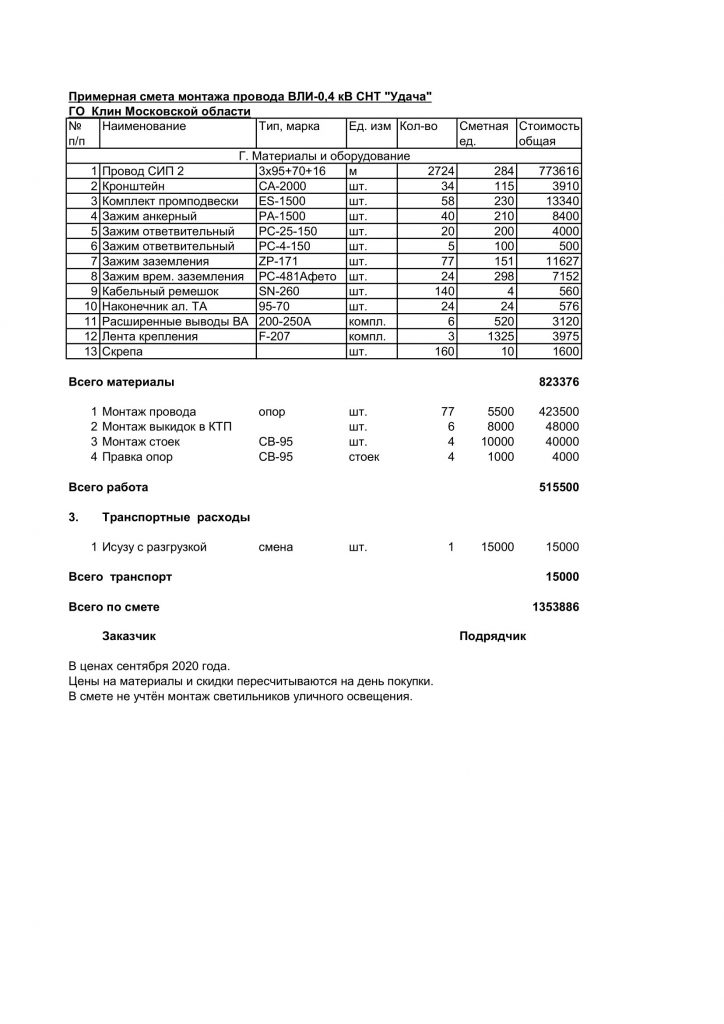

Уточненная смета на работы по монтажу линии 0,4кВ от ИП Пятаков В.Ю.

Новости, полезная информация, ответы на вопросы.





26.09.2020 Состоялась встреча садоводов с Председателем Правления СНТ «Удача» Сандуляк Лидией Ивановной. На встрече присутствовали примерно 40 садоводов.
Было предоставлено слово представителю компании подрядчика, которая предоставила смету полного завершения работ по электрификации СНТ «Удача».
Результаты встречи
Принято решение провести расширенное заседание Правления и комиссии по электрификации по поводу вопросов электрификации СНТ «Удача». на котором рассмотреть предложенные договора и сметы и принять решение о подрядчике монтажа ЛЭП.
Для подготовки к отчетно-выборному собранию СНТ “Удача” провести ревизию деятельности Правления. Председателю ревизионной комиссии Алёшиной М. В. до 5,10,20 назначить дату начала проверки и согласовать с Сандуляк Л. И. и Кузьминой И.И. кандидатуры членов СНТ, которые будут принимать участие в проверке.
Предложить к избранию на общем собрании следующий состав Правления:
Правлению до 2,11,20 разработать и опубликовать проекты документов для общего собрания
Правлению оповестить в установленном порядке членов СНТ, не соблюдающих свои обязанности об исключении их из членов СНТ на общем собрании садоводов

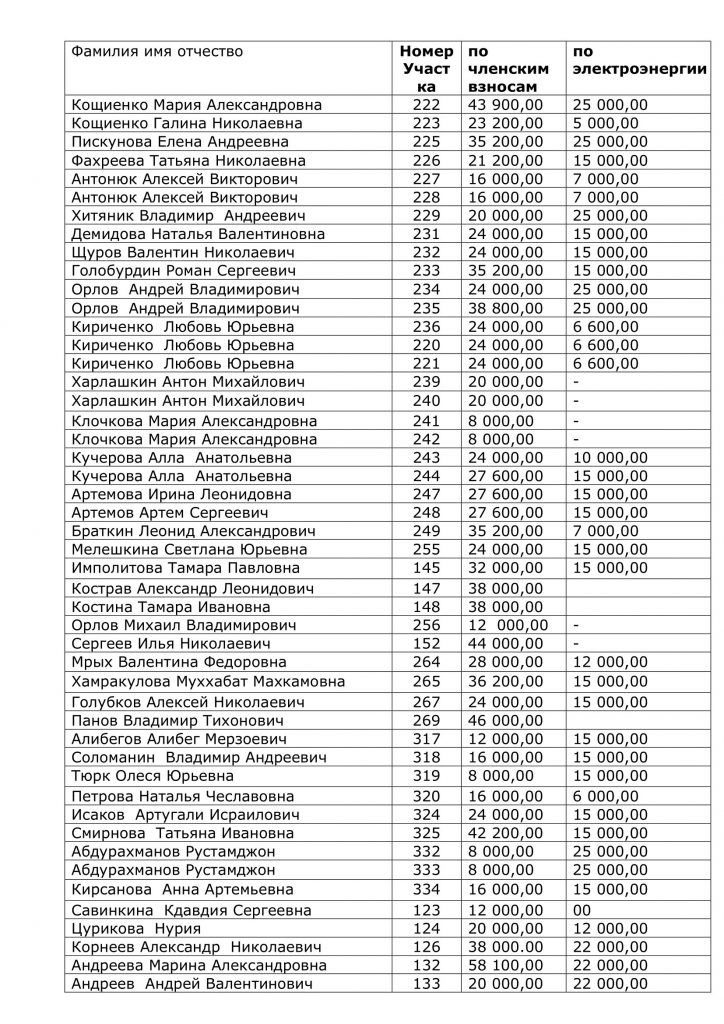

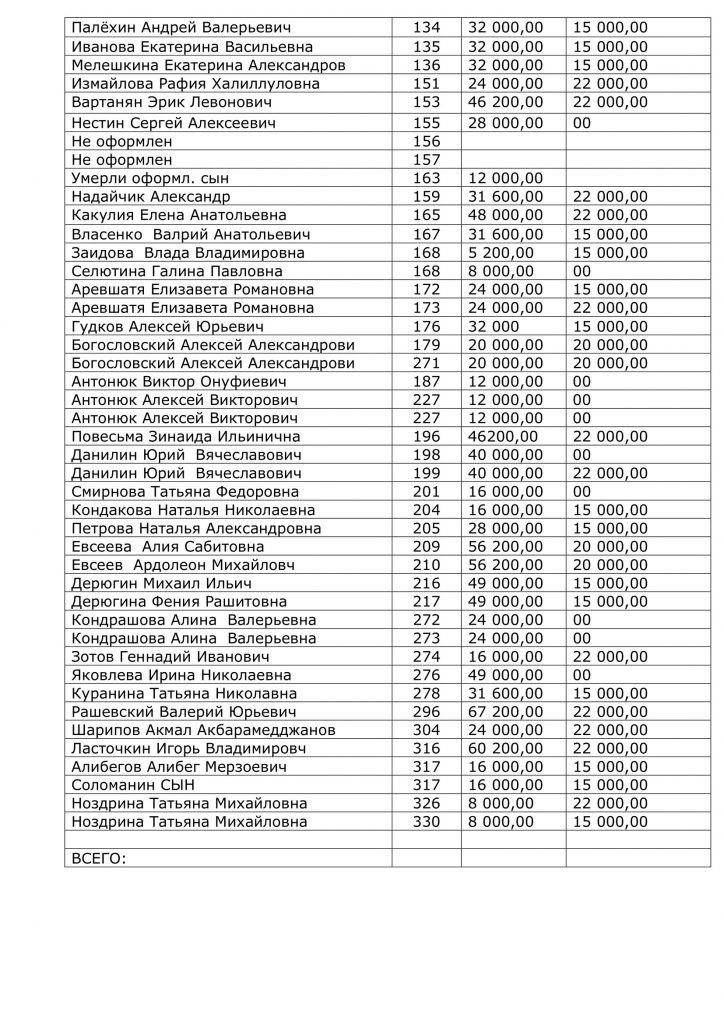

Правлению СНТ оповестить в установленном порядке садоводов должников о размере их долга и о мерах, которые будут к ним приняты в случае его неоплаты.
26.09.2020г в 13-00
в доме правления СНТ “Удача”
состоится встреча с Председателем правления СНТ “Удача” Сандуляк Лидией Ивановной.
Тема встречи: обсуждение ситуации, сложившейся в СНТ “Удача” и положение дел с электрификацией.

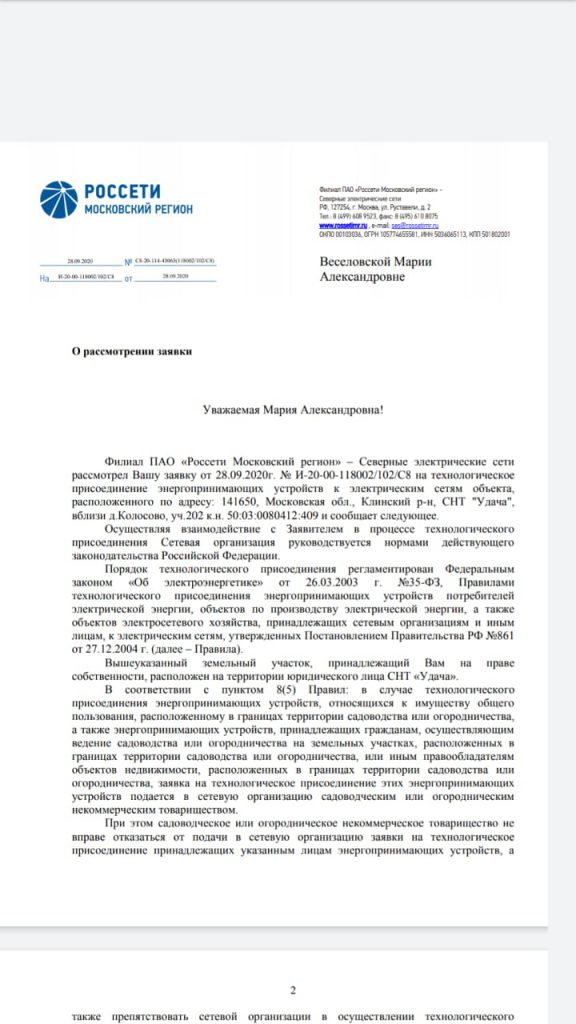

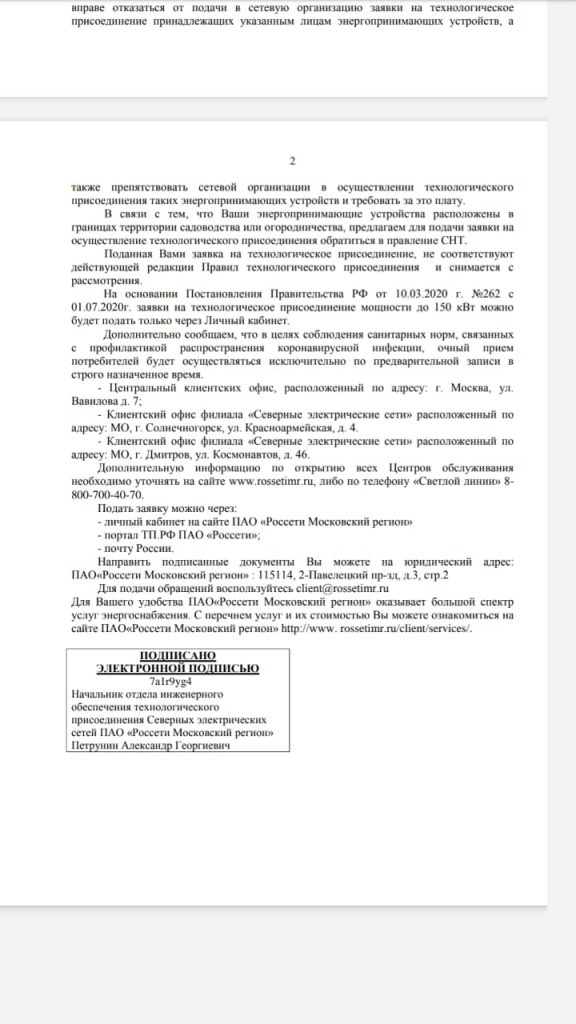

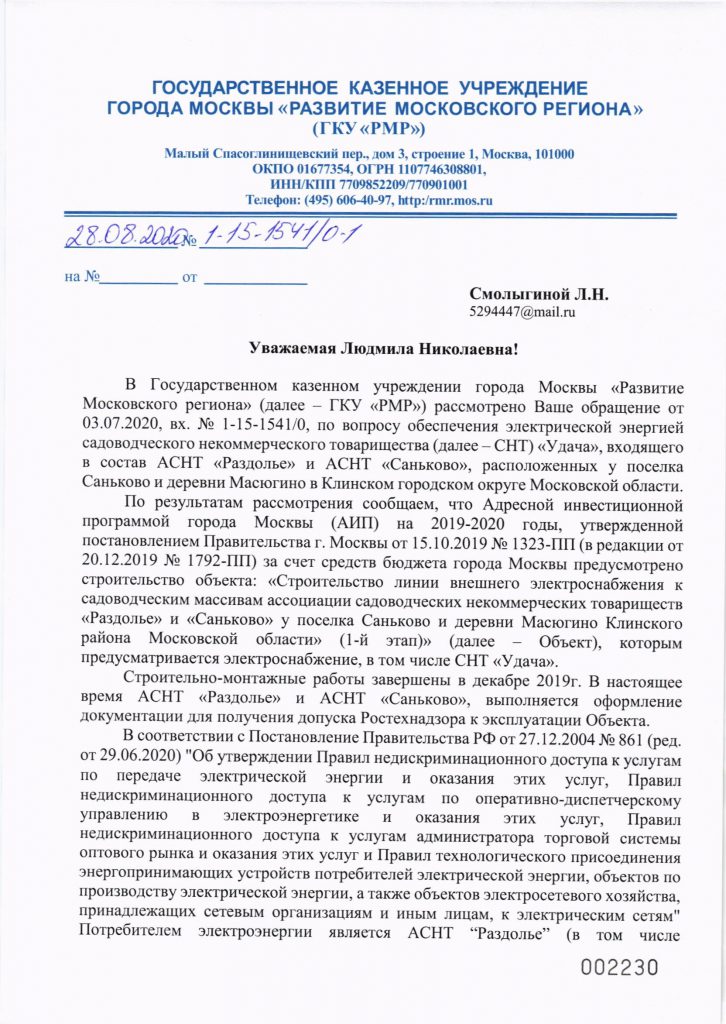

Предоставлен Председателем Правления СНТ “Удача”


В заголовке документа стоит СНТ “Мечта”, но реально он составлен для СНТ “Удача” и предоставлен Председателем правления СНТ “Удача”.
После приезда представителя подрядчика на массив (25-26,09,2020), возможно незначительное изменение сметы.


ООО «Партнер Энерго» – организация, с которой в 2013 г. был заключен договор на монтаж внутренней линии электропередачи 0,4 кВ.
В 2013 г ООО «Партнер Энерго» осуществило монтаж опор. Монтаж проводов был отложен до времени подключения электричества.
ООО «Партнер Энерго» осуществляло монтаж линий в СНТ “Зеленоградец”, “Весна”, “Сокол”, “Динамо”, “Сокол”.

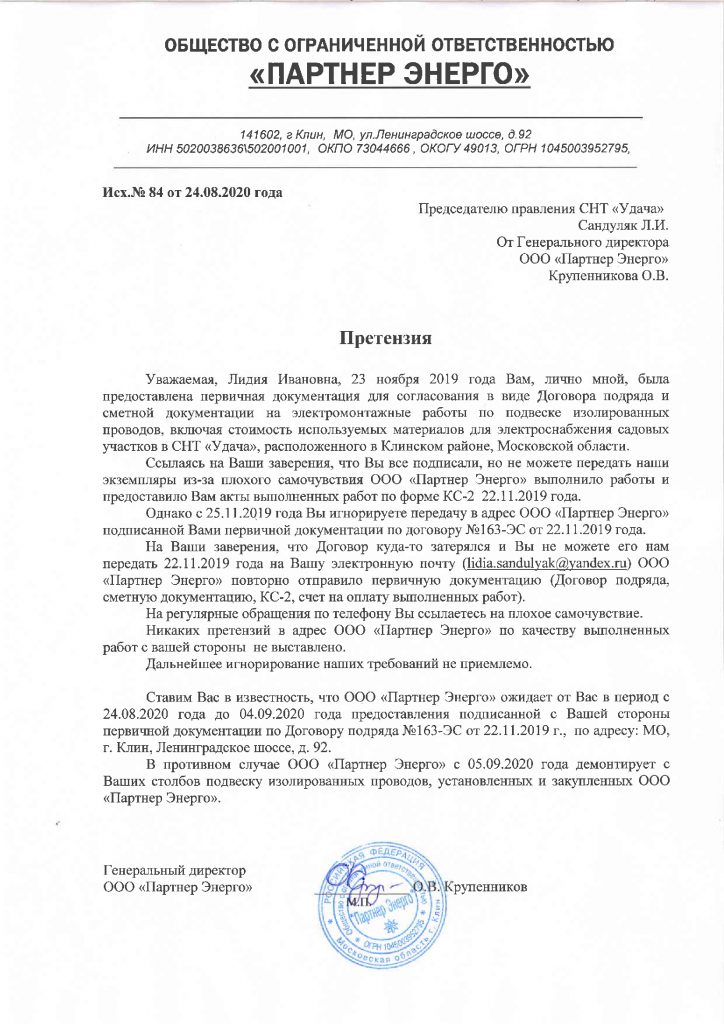

В мае 2019 г генеральный директор ООО «Партнер Энерго» Крупенников Олег Викторович принял решение осуществить монтаж проводов без оплаты со стороны СНТ Удача и на 2 линиях провода были установлены.
В сентябре 2020 г. провода были демонтированы по причине отсутствия договора между СНТ “Удача” и ООО «Партнер Энерго». В течение почти полутора лет договор между ООО «Партнер Энерго» и СНТ “Удача” заключен так и не был.

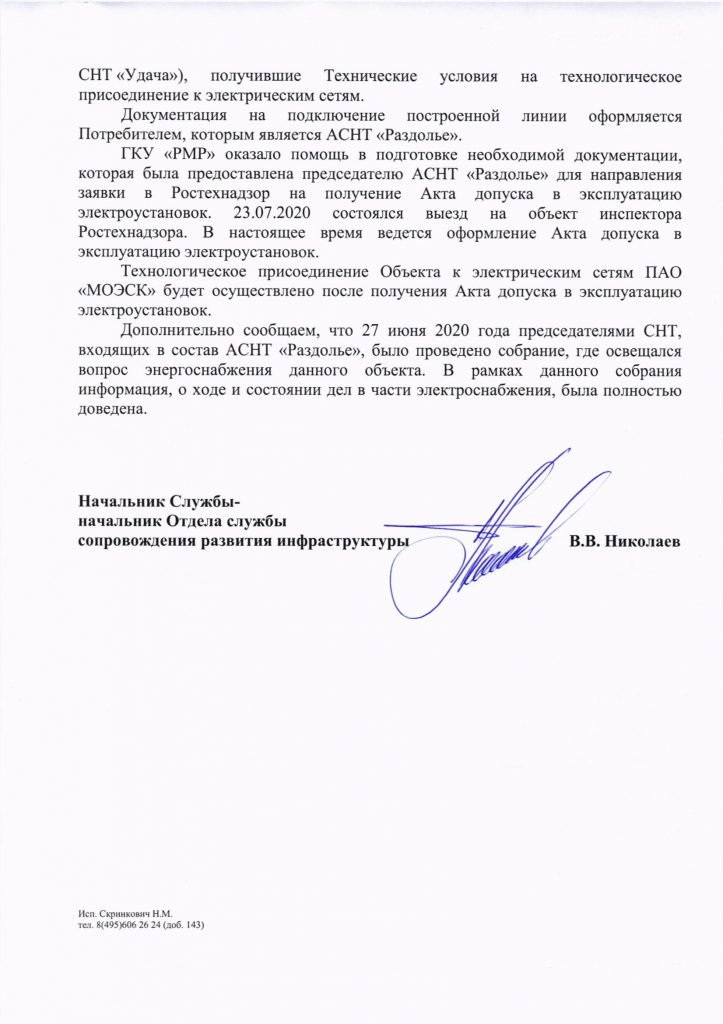

До 1 октября планируется подача напряжения на подстанцию в СНТ “Весна” от которой все СНТ должны будут подключаться по мере готовности их внутренних линий.
Во многих СНТ первой очереди электрификации внутренние линии уже готовы и они смогут получить электричество в ближайшее время.

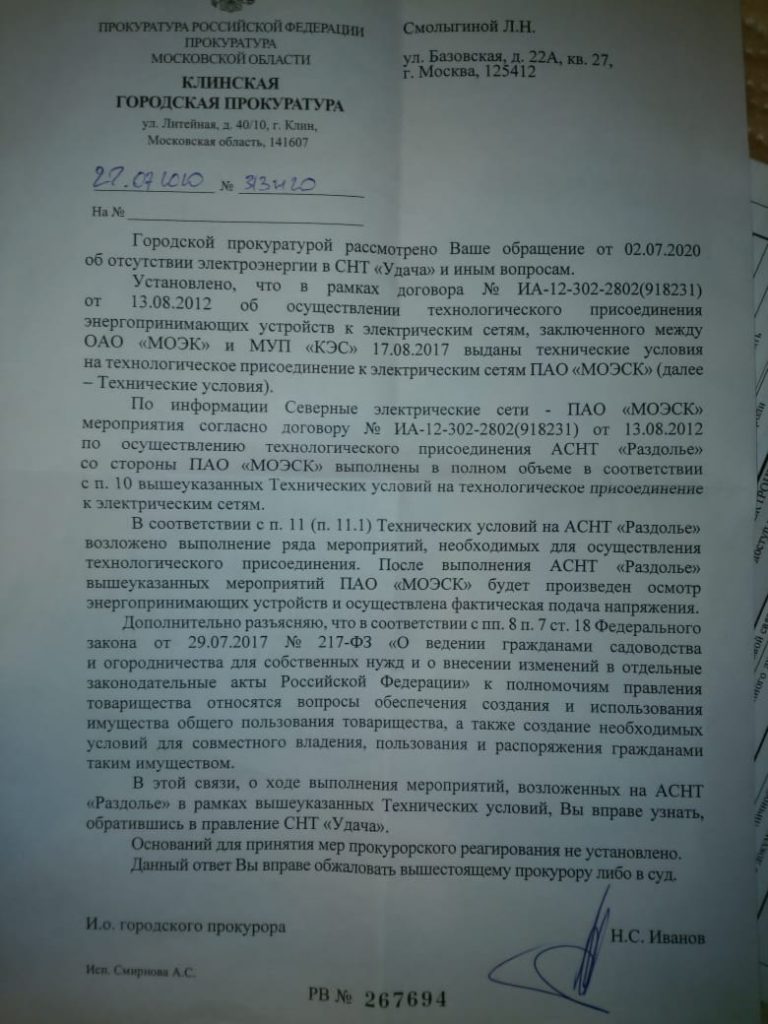

Инициативная группа садоводов обратилась в ГУ МЧС по МО по поводу участков, которые заросли травой и создают опасность распространения огня.
